管网修复运用新技术 修复污水管不用再“开膛”
发布时间:2018-06-25 点击量:14806月21日17时起,经过60个小时的连续奋战,我公司30余名工作人员与义乌市排水公司,冒雨对兴隆大街W1-W2号井之间污水管实施了紫外光固化修复。
紫外光固化修复污水管,具有施工时间短,设备占地面积小,内衬管耐久实用和保护环境节省资源等优点,它对交通、环境、生活和商业活动造成的干扰和破坏远远小于大开挖修复技术。
整体紫外光固化修复技术近年来开始进入我国市政行业。该技术不用给道路“开膛破肚”,而是利用微开挖或不开挖技术,在充分清理管道内污水和破损创面的基础上,通过拉入的方式将浸渍有光固性树脂的软管置入到旧管道中,利用紫外光照射使软管固化,形成与旧管道紧密配合的坚固内衬层,内衬层隔断了管内生化物与排水管的接触,阻止其对管道的继续腐蚀,延长了管道的使用寿命,消除了诱发道路塌陷的安全隐患。
6月19日,为了保证此次紫外光固化的顺利安全完成,义乌排水公司与我公司就该工程进行方案论证。
6月21日下午17时起,施工人员进驻现场,对施工区域进行安全维护。

(安全技术交底)

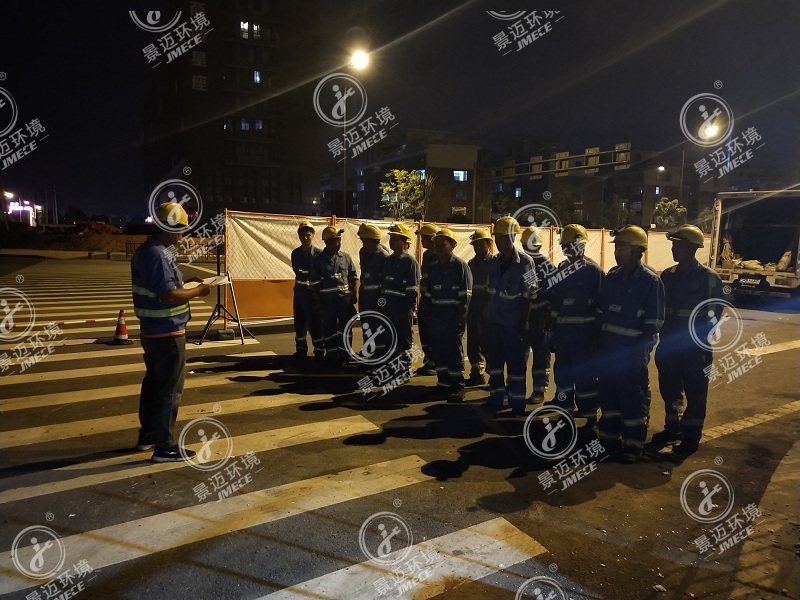

(安全员对施工人员宣读下井作业规范)
6月21日21时,施工人员准备下井作业,对管道进行清淤及紫外光固化前的预处理。

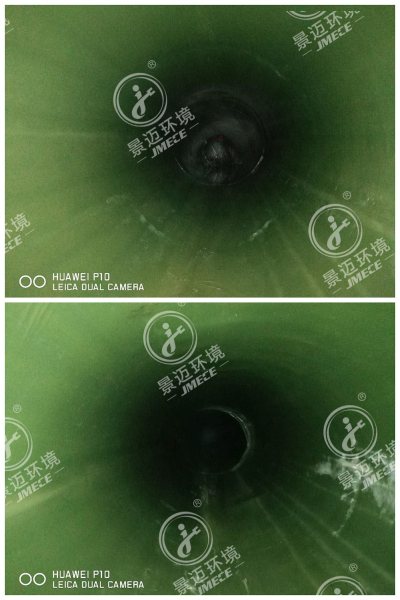

(下井前毒气检测)

(签署安全下井作业票)

(人员下井)
由于该段污水管,建成时间较长,管内淤积比较严重,管径又大(DN1500),清淤工程量很大,而且须人工一袋一袋往外清,清淤工作于23号凌晨才完成,共清理出10余吨垃圾。

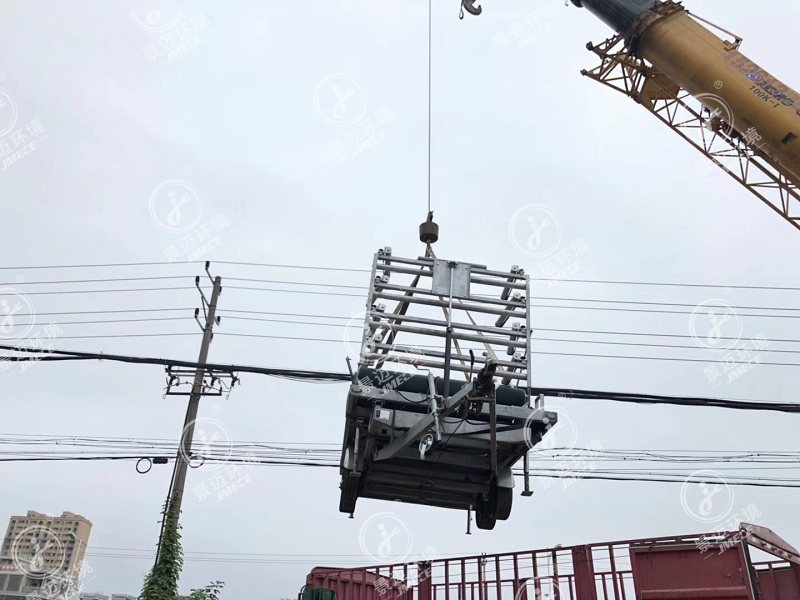

在管道清淤及紫外光固化预处理完成后,于23号11时正式进行下料作业。修复材料重达5吨,须吊机配合作业。

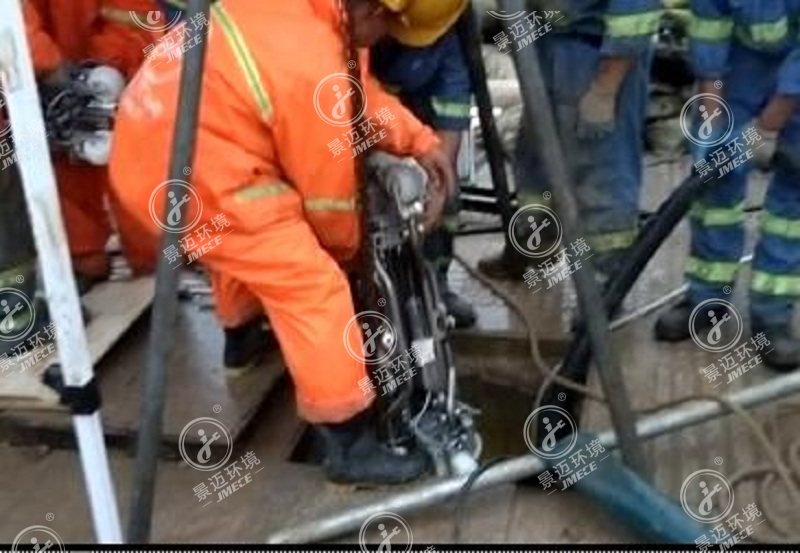

(吊机配合下料中)
(紫外光灯组,每组灯泡功率为6KW)
(灯组下井)
(紫外光固化中)
由于该段管道直径大,光固化时间较长,全段固化需 5小时左右。24号凌晨3点,兴隆大街W1-W2号井之间污水管紫外光固化修复完成。

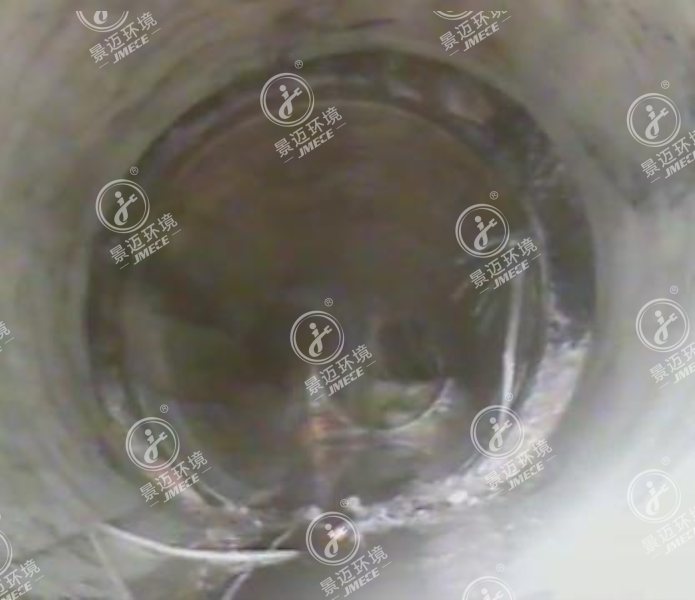

(管道修复前)
(管道修复后)
兴隆大街污水管紫外线光固化工程的成功实施,将为后续污水管网修复提供了新的思路,如该段管道采用传统的开挖方式进行修复,工期至少半个月,采用紫外光固化技术只须1天,大大缩短了工期。此次修复是义乌市第一次采用紫外光固化技术,标志着地下污水管道修复由“开膛破肚”迈向“微创”时代,将最大限度减少道路重复开挖造成的“拉链式”马路。
